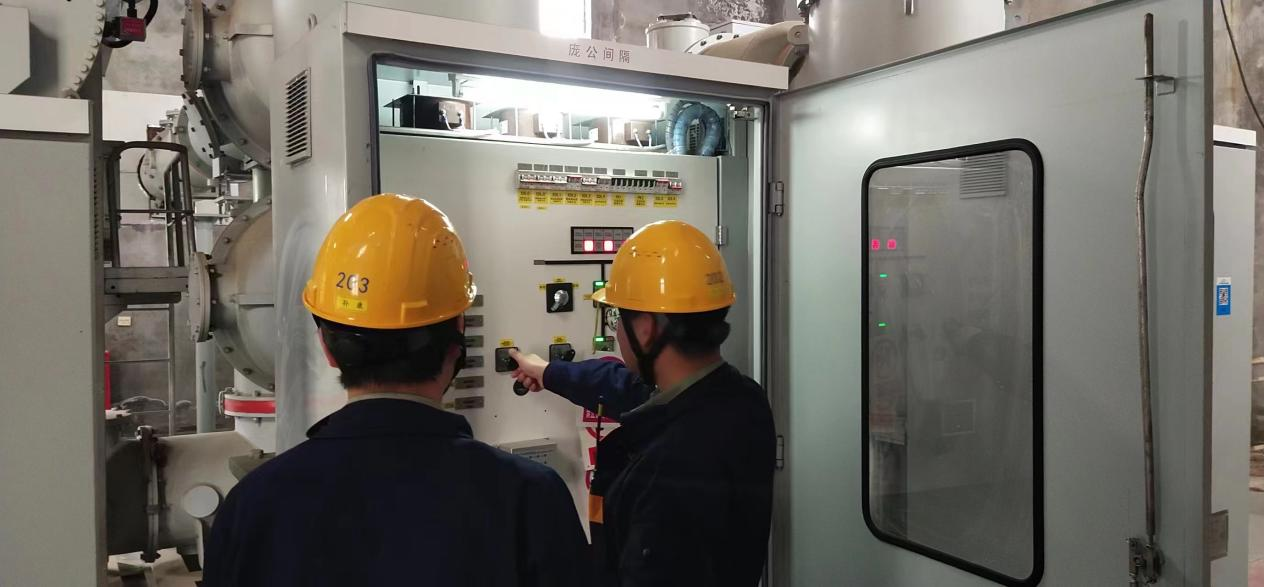

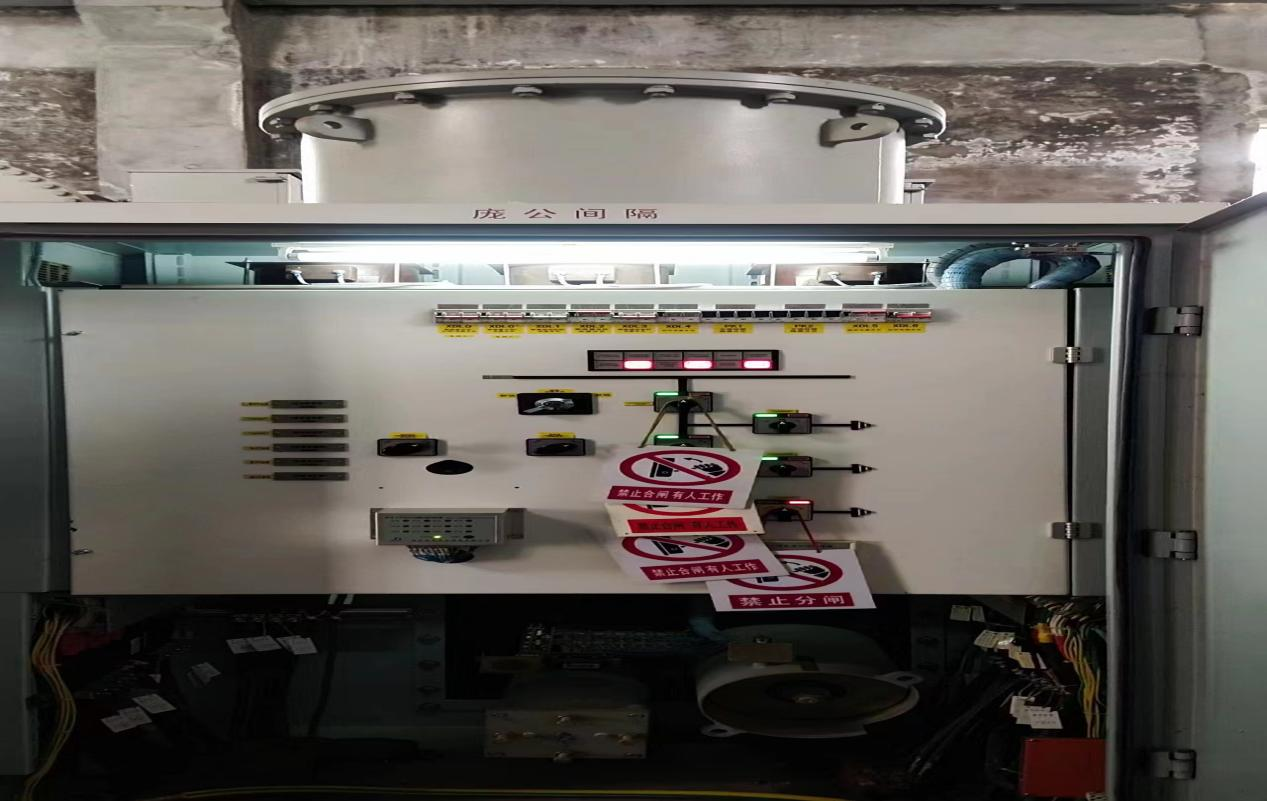

崔106开关已断开.....崔1069接地刀闸已合上,人员已全部撤离现场。”2023年5月09日,在110KV庞崔线线路迁改现场,崔家营发电公司人员冒着风雨,紧锣密鼓地布置110KV庞崔线安全措施,这是崔家营公司全力配合线路迁改,为襄阳内环线建设提速护航的生动场景。
襄阳市内环线是2023年城建计划重大项目,全线采用“主线高架/隧道+路面辅道整治”建设形式。作为襄阳市首条环城交通快速大动脉,内环线不仅是联系襄阳“一心四城”的重要交通纽带,更影响着一座城市的发展格局,为适应内环线建设需求,根据项目规划须对我公司庞崔输电线路进行迁改。此次输电线路迁改范围为庞崔#8-庞崔#11,全长0.5KM,采用原线路升高方式跨越内环二期高架桥,工期预计8天。
为保障迁改工作施工人员生命安全,根据电力行业有关要求,输电线路迁改涉及线路停电相关手续的申报审批,停电前的电站相关安全措施布置、线路停电操作和迁改完成后的送电恢复等相关工作。崔家营公司在接到线路迁改工作通知后,勇于担当,积极作为,制定了完善的安全、组织、技术措施,对现场进行了“双勘查”、危险点和风险点“双辨识”,在优化停电方案的同时,积极与国家电网襄阳市电力调度控制中心沟通协调,及时完成线路停电申报手续,严格按照电力规范布置相关安全措施。接下来,崔家营公司将密切关注迁改工作进度,及时做好输电线路后续供电恢复等工作,在保证操作规范、维护电网安全的同时,全力配合线路迁改工作按期完成,以实际行动彰显企业服务地方经济发展的责任担当。
