2023年4月5日,随着崔家营公司#1主变压器压器大修之后一次性送电成功,标志着此次大修工作历时11天圆满结束。主变压器压器是电站的核心设备,也是保证牵引供电系统安全稳定运行的关键设备。此次大修是#1主变压器压器于2009投入运行至今的首次大修,崔家营公司克服该项目技术含量高、检修项目多、施工难度大、技术把关点广等重重考验,科学部署、合力攻坚,在保障检修质量的同时,提前4天圆满完成大修工作,增发电量超6万度,提增发电收益2.3万元,节省外购厂用电成本近万元。

作为年度重要的检修任务,公司本着“安全第一、预防为主”的方针,紧抓项目科学运维、规范管理、安全生产和人才培养,确保本次主变压器检修“应修必修,修必修好”。

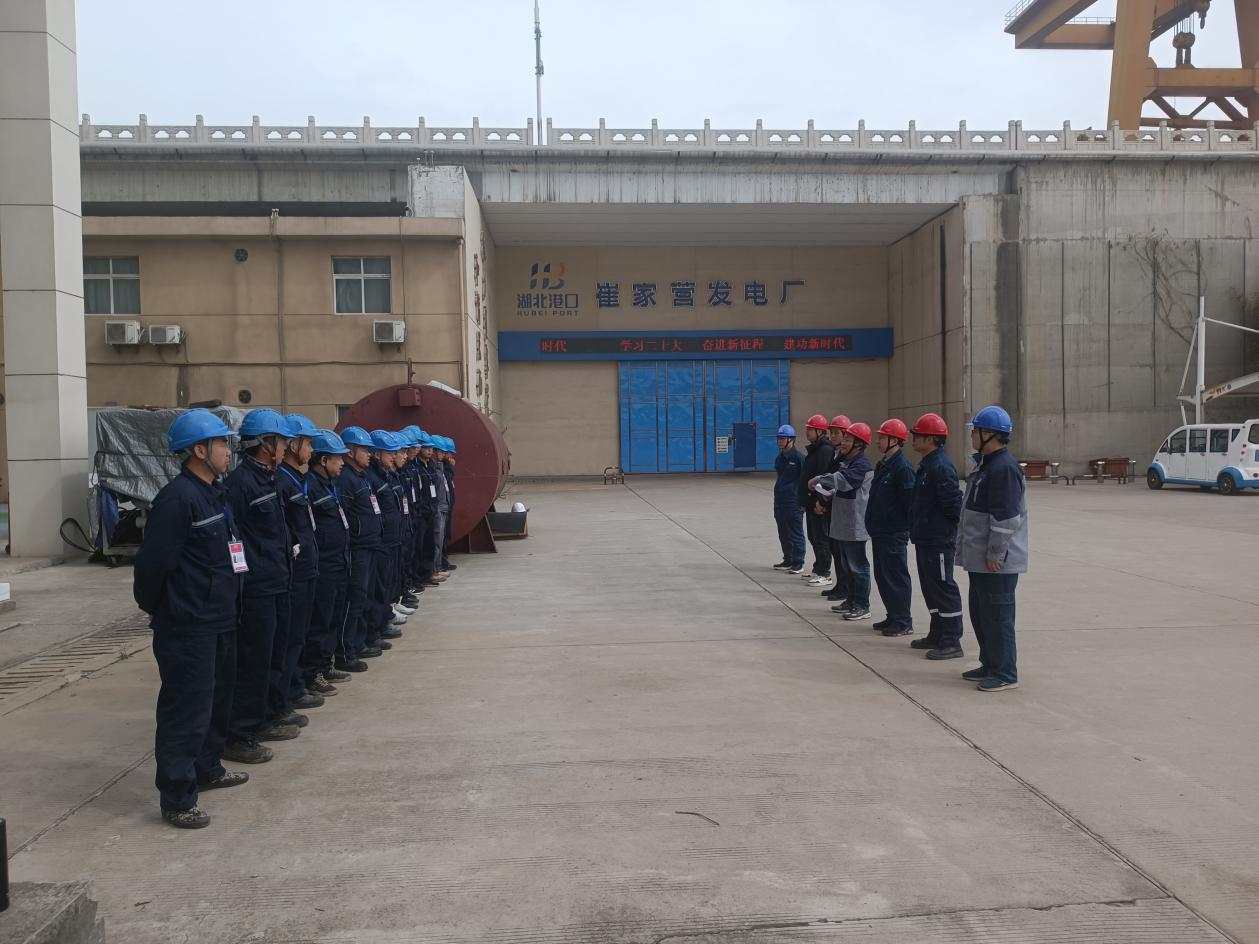

一是科学统筹强规划,积极协调厂家技术支持,查阅专业资料,组织多部门对检修“四措一案”进行认真研究审核,以确保检修工作规范有序地开展;二是规范流程抓管理,检修过程中严格执行国家相关标准和事先制定的检修工作方案,规范检修人员作业行为,施工需要的工作票、工序表、施工方案、操作票做到一一对应,项目负责人每日对变压器检修作业安全、检修质量和检修工期进行严格把控;三是安全生产重监管,开工前对检修人员做好安全技术交底,明确现场布置的安全措施,告知现场作业危险点,确保每个作业人员都熟悉现在工作环境和作业流程,指定专业人员进行现场监管,确保检修工作的安全有序。

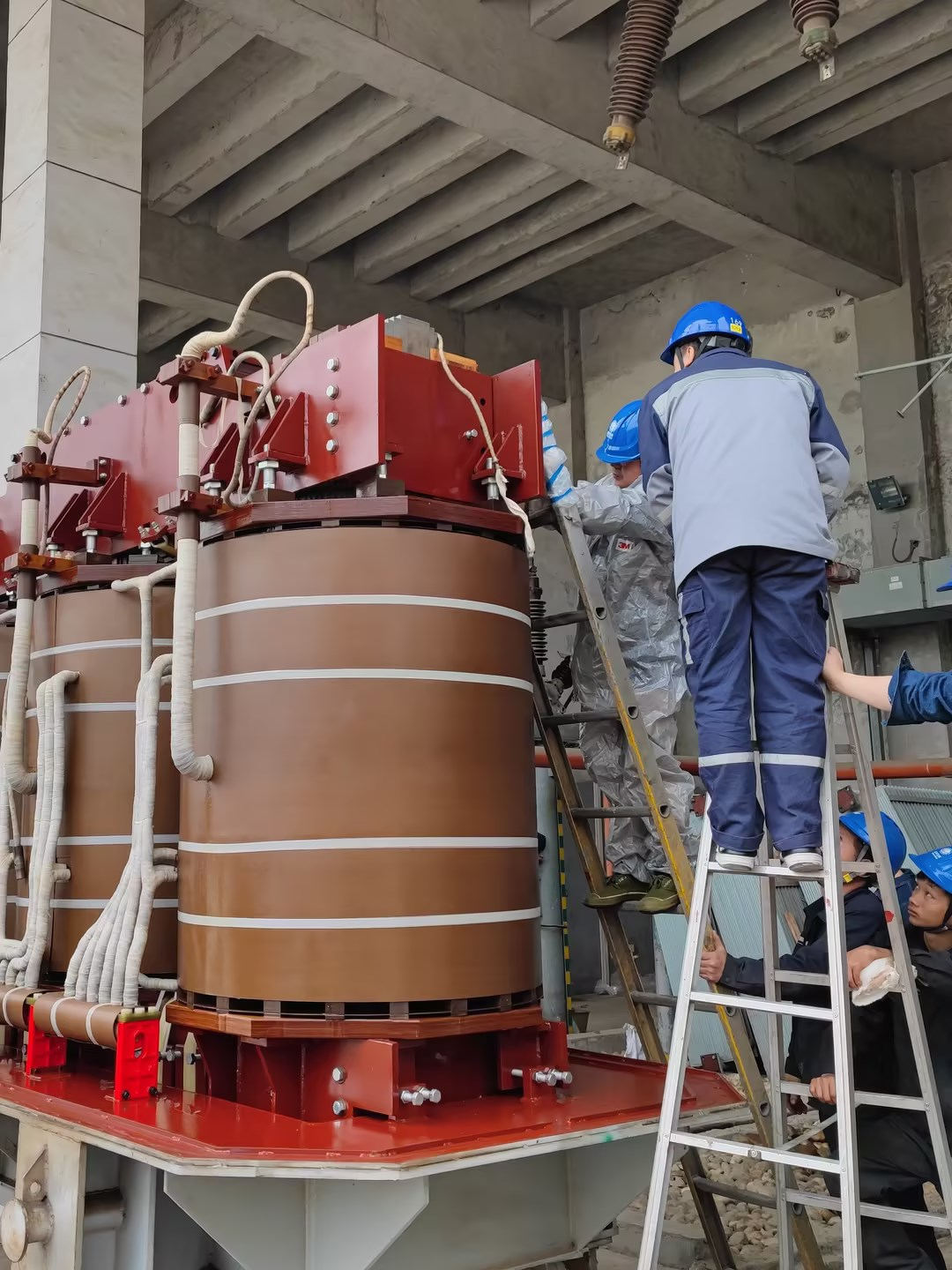

   此次#1主变压器大修,找到并消除了该变压器的多项缺陷,更换了已老化的变压器附属配件(油枕、散热风机、密封等),起吊主变压器的钟罩对其铁芯和高压线圈进行彻底地检查、清洗、紧固,同时对各部件进行了相对应的特性和绝缘试验,对遥测、计量、保护等电器元器件进行了校验工作。截止4月6日16时,#1主变压器大修后试运行时间已超过24小时,变压器运行温升和噪音等各项指标良好,达到了预期检修目标,主变压器的安全稳定运行将为枢纽汛期安全满发多供和电网迎峰度夏提供有力保障。
